微软在数据中心计划方面的调整情况,包括冻结原定于2025 - 2026年的1.5GW自建数据中心计划、放弃超2GW的非约束性租赁合同,同时对微软目前持有的约束性租赁合同情况、数据中心建设进展缓慢的情况以及微软在土地购置、电力资源锁定等方面的举措进行报道。
据IT之家4月29日消息,科技媒体semianalysis在4月28日发布博文指出,微软在数据中心计划方面有了重大调整。微软已经冻结了原本打算在2025 - 2026年实施的规模达1.5GW的自建数据中心计划。不仅如此,微软还放弃了超过2GW的非约束性租赁合同。不过,微软目前仍然持有超过5GW的约束性租赁合同,这些合同的有效期一直到2028年。
华尔街头条报道的“微软取消2GW租赁”引发了业界的广泛关注。但是需要注意的是,这里所说的被取消的租赁并非正式合同,而是非约束性的意向书。
IT之家特意指出,非约束力的意向书(Letter of Intent, LOI)是一种文件,其用途在于表达双方或者多方在某一交易或者合作中的初步意向。这种意向书并不具备法律约束力,也就是说签署方在未来有可能达成正式协议,但是在当下并不被强制要求履行其中的条款或者承诺。

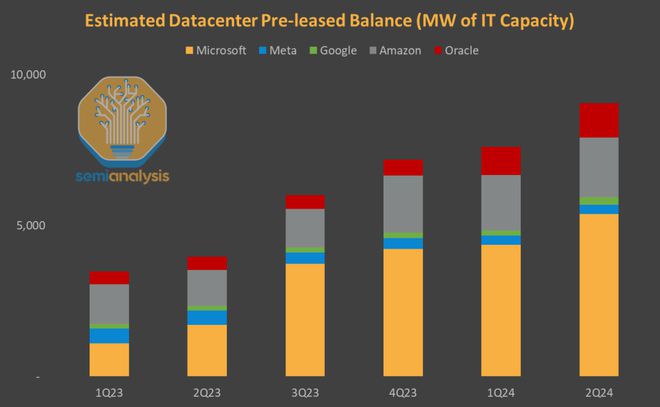

实际上,微软已经锁定了大约5GW的预租容量,这些绑定合同将会在2025年到2028年之间逐步上线启用。更加值得关注的是,在过去的两个季度里,微软放弃了远远超过2GW的非约束性合同。并且在2024年中期与几乎所有的供应商讨论容量之后,微软彻底冻结了新的租赁活动。
在这一过程中,微软也在加速自建数据中心的布局。微软在美国以及全球范围内购置了数万英亩的土地,加快了现有项目的建设速度,并且为未来的项目锁定了数GW的电力资源。

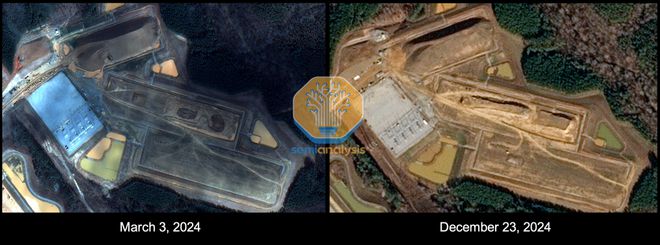

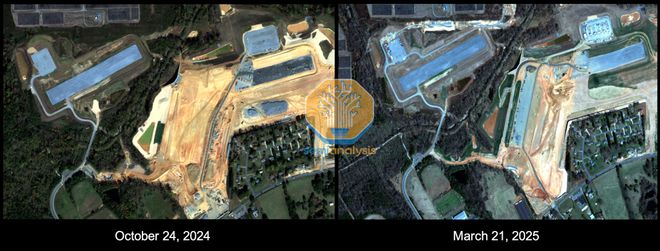

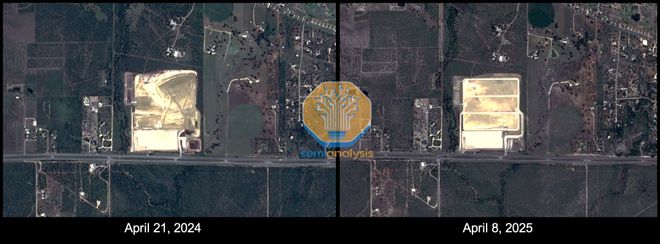

然而,研究表明,微软暂停了1.5GW的短期自建项目,这些项目原本计划在2025年和2026年上线。多个微软数据中心园区的建设进展十分缓慢,尽管这些园区已经获得了能源以及必要的审批,但是建设实际外壳、冷却和电气设备的订单却被推迟或者取消了。
本文总结了微软在数据中心建设方面的重大调整,其冻结了部分自建计划、放弃了一些非约束性租赁,同时也在加速其他方面布局,尽管部分项目进展缓慢,但整体反映出微软在数据中心战略布局上的重新规划。
原创文章,作者:Admin,如若转载,请注明出处:https://www.notfound404.org.cn/gcnews/4432.html
